辦公室裝修開工前,屋主或負責人可先用 5 步做準備:盤點人數、度尺、標記插座與動線、確認預算範圍,再交由師傅度尺核實;一般前期整理約半日至 1 日完成。
好多公司以為辦公室裝修係「搵師傅報價、揀地板、揀油漆」咁簡單,但真正出事通常唔係顏色唔靚,而係開工後先發現插座唔夠、伺服器位太熱、會議室隔音差、文件櫃阻消防通道,甚至搬遷日撞正員工要返工。
呢篇文唔會叫你自己做水電或拆牆,而係教你喺正式落訂之前,點樣用一套辦公室裝修前期 DIY 檢查方法,先整理需求、圖則、動線、預算同風險。想先理解唔同住宅同商用空間嘅基本工程邏輯,亦可以參考 AC 藝創嘅 單位裝修 總覽,再返嚟對照辦公室嘅特別需要。
以下做法適合 150 呎小型工作室、300 至 499 呎初創辦公室、500 至 699 呎中小企單位,甚至係舊樓商住單位改成工作空間。若涉及結構、消防、冷氣、獨立電掣、水喉或大廈管理處審批,就唔應該當普通 DIY 處理,而要搵合資格團隊上門度尺。
辦公室裝修前,自己可以做啲咩?
辦公室裝修前自己最應該做嘅唔係施工,而係用清單整理需求、尺寸、人數、設備同營運限制,等設計師同師傅報價時唔會靠估。
住宅裝修好多時圍繞家庭成員生活習慣,但辦公室要同時處理工作效率、公司形象、資料安全、來客路線、員工舒適度同大廈規管。即使你唔識畫專業室內設計圖,都可以先用手機相、紙筆、簡單度尺同標籤紙,將現場問題記低。
第一件事係列出「固定唔郁得」同「可以改」嘅位置。例如大門、窗、柱位、洗手間、茶水位、現有冷氣口、電箱、弱電箱、喉管井,通常唔可以隨便搬;工作枱、文件櫃、打印機、會議枱、展示櫃,就可以按動線重新分配。做呢一步時,你可以用相片記錄現場,之後搵靈感時睇室內設計圖片先唔會流於幻想。
第二件事係盤點公司未來 2 至 3 年嘅人數。辦公室唔應該只按今日 6 個人去設計,如果半年後會變 10 個人,插座、網線、儲物同會議空間都要預留。相反,如果公司以混合辦公為主,座位可以較靈活,重點反而係視像會議、電話間同共享文件區。
辦公室裝修最貴嘅錯,往往唔係用料揀貴咗,而係需求冇講清楚,令水電、櫃位、間隔喺施工中途先改。
如果你有住宅裝修經驗,例如做過舊公屋裝修,會發現辦公室更重視「多人同時使用」:同一時間可能有人開會、有人講電話、有人招呼客、有人用打印機。住宅可以慢慢遷就,辦公室一錯就影響每日營運。

工具清單:半日完成現場記錄

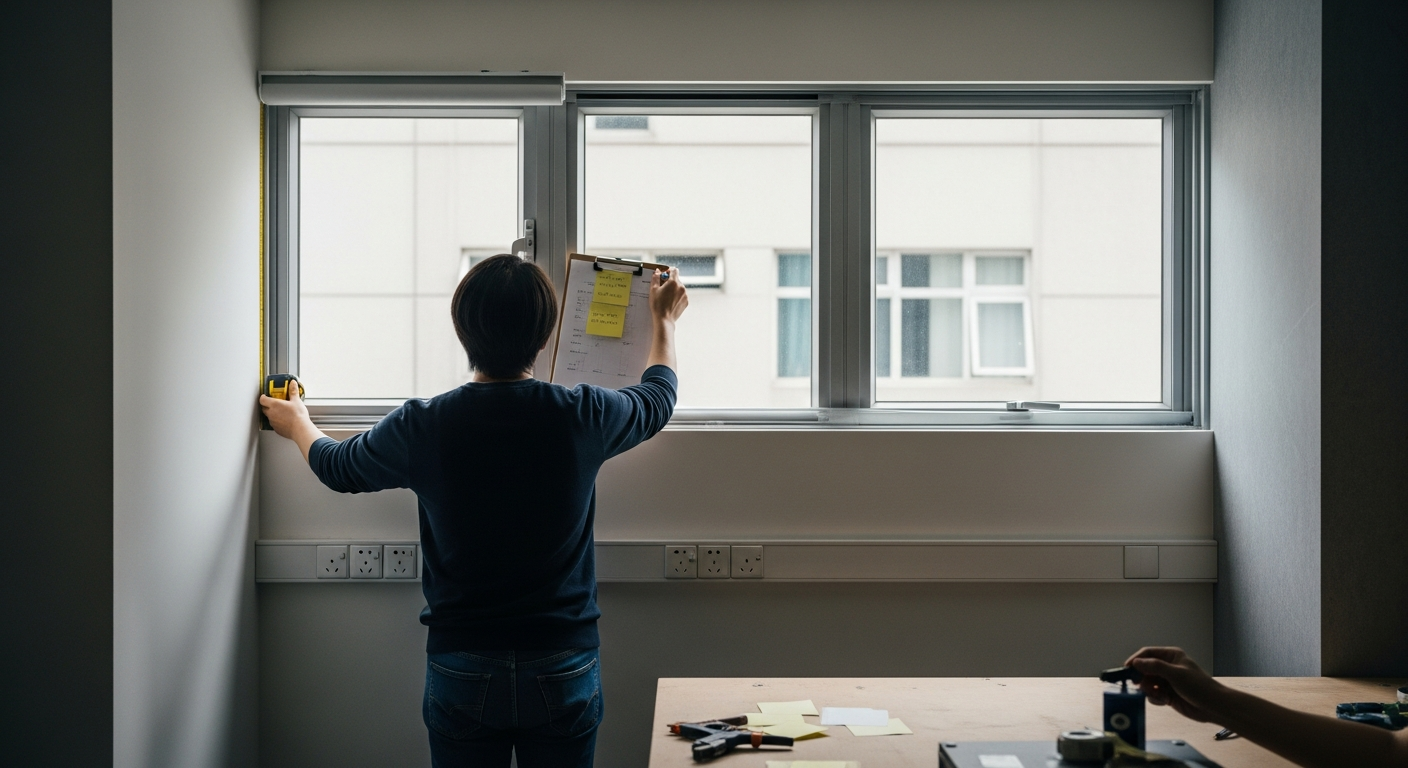

工具清單嘅目的係幫你用半日至 1 日,準確記低現場尺寸、電掣位置、光線同設備,而唔係代替專業度尺。
以下工具大部分容易買到或本身已有,重點唔係品牌越貴越好,而係資料要清楚、可重複核對。若涉及正式圖則、消防或機電改動,最後仍要由專業人士核實。
| 工具 |
用途 |
建議準備 |
價錢處理 |
| 5 米或以上拉尺 |
量牆身、窗台、門闊、櫃位 |
五金舖常見款即可 |
此項需自行採購,本文不估價 |
| 雷射尺 |
快速量長距離及開放式辦公區 |
適合 300 呎以上單位 |
此項需自行採購,本文不估價 |
| 手機相機 |
記錄電掣、天花、冷氣、地腳線 |
每幅牆最少影 1 張正面相 |
無需工程報價 |
| 便條紙 |
現場標記工作位、櫃位、打印機位 |
用唔同顏色分區 |
此項需自行採購,本文不估價 |
| 簡單平面草圖紙 |
畫出大門、窗、柱、電箱、茶水位 |
可以用方格紙或平板 |
無需工程報價 |
| 插座測試小工具 |
初步記錄邊啲位有電源 |
只作標記,唔好自行拆掣 |
此項需自行採購,本文不估價 |
你做記錄時,建議每張相都順序命名,例如「大門左牆」、「窗邊工作位」、「茶水位牆身」、「電箱近照」。之後同設計團隊溝通,會比一堆雜亂相片清楚好多。若你本身有睇開公屋裝修易或其他裝修分享,都要記住:辦公室嘅重點唔係收納最多,而係每日多人用都順手。
另外,舊式商住單位或由住宅改做工作室時,要特別留意大廈用途、管理處規定同電力負荷。香港屋宇署一直提醒,改動樓宇間隔、結構或用途前,應留意相關法例及安全要求;所以你可以自己做前期記錄,但唔好自行拆牆、改喉或改電。
5 步辦公室裝修前期 DIY 流程
5 步流程係先定人數,再定動線,之後標記設備、整理預算,最後交俾專業團隊覆尺,咁先可以減少開工後改位。
呢套方法唔要求你識設計,只要求你用「實際營運」角度去諗。你可以安排一個負責人喺非繁忙時段做,最好同行政、IT、管理層各自確認一次,因為辦公室問題通常跨部門。
- ✅ 盤點人數同部門:寫低現有人數、半年後預計人數、固定座位、輪班座位、訪客數量。
- ✅ 畫出三條動線:員工返工路線、客人到會議室路線、文件及物資搬運路線。
- ✅ 標記高耗電設備:打印機、伺服器、咖啡機、雪櫃、會議屏幕、獨立冷氣。
- ✅ 列出必需儲物:文件櫃、樣板櫃、清潔用品、公司印章、網絡設備櫃。
- ✅ 拍片行一次現場:由大門行到最入,邊行邊講問題,方便之後翻睇。
做第一步時,唔好只計枱數。每個座位背後要有椅子拉出空間、走道、插座、網線同燈光。如果全部枱貼牆排滿,看似慳位,實際上員工起身會互相碰撞,訪客亦唔知可以點行。

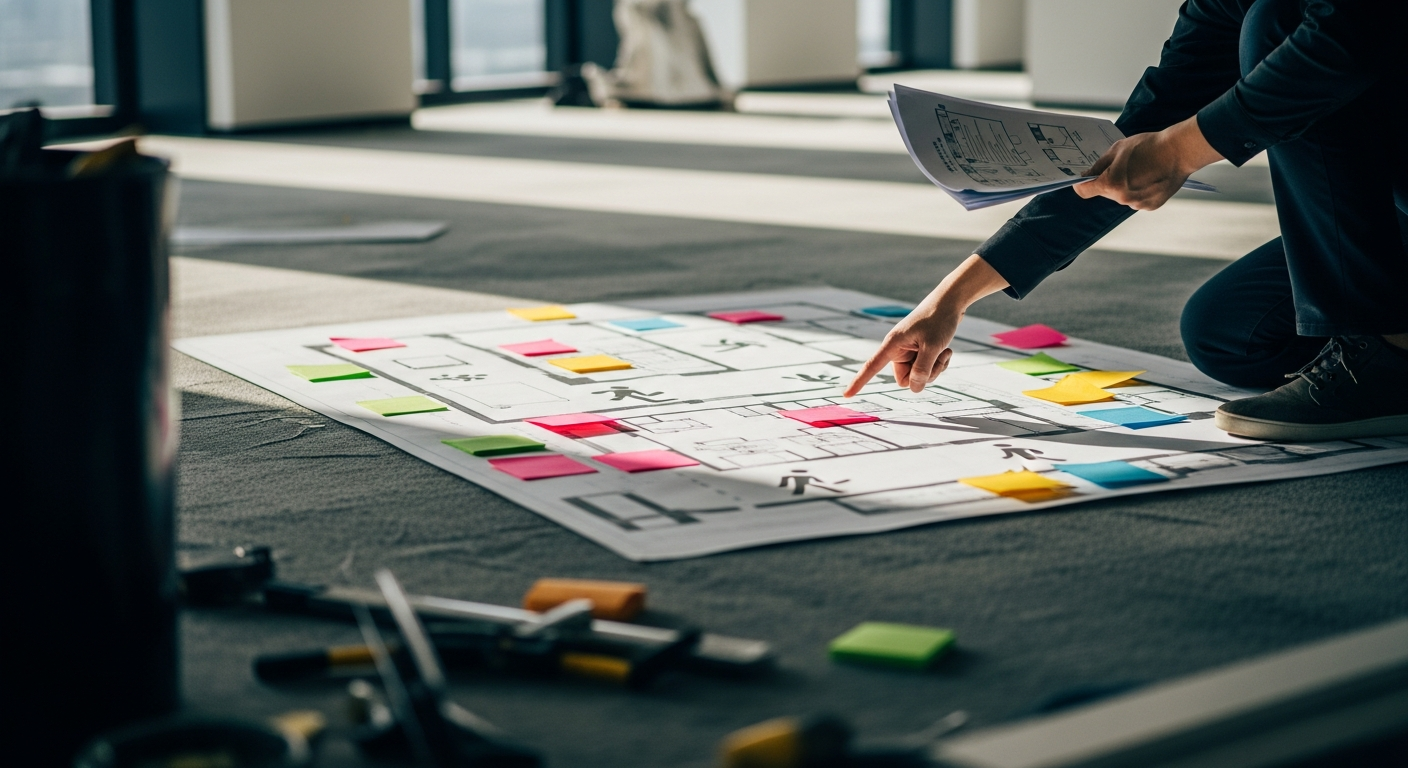

做第二步時,你可以用便條紙直接貼喺地上。紅色代表客人路線,藍色代表員工路線,黃色代表物流或文件路線。當三條線重疊太多,就代表設計有機會混亂。例如客人要穿過員工座位先入會議室,既影響私隱,亦令公司形象打折。
做第三步時,千祈唔好自行拆插座睇電線。你只需要記錄現有電掣位置、數量、設備需要同同時使用情況。正式加 13A 單蘇、13A 孖蘇、獨立菲士或更換電箱,必須交由合資格師傅處理。根據 AC 報價計算器,13A 單蘇約 750 元/個,13A 孖蘇約 1150 元/個,16A 至 20A 單蘇獨立菲士約 1500 元/個;實際數量仍需上門度尺後確認。
做第四步時,要將「展示」同「儲物」分開。接待區嘅開放架可以展示品牌形象,但會計文件、人事文件、合約、工具同清潔用品應該收埋。辦公室嘅櫃唔係越多越好,太多高櫃會壓縮視線,令人覺得侷促。若要訂造高櫃,AC 標準單價為約 1800 元/直尺;半高櫃約 1500 元/直尺;地櫃約 1000 元/直尺。
做第五步時,拍片比單純影相更有用。因為辦公室裝修涉及動線,影片可以見到門開方向、走道闊窄、光線由邊度入、冷氣吹向邊個位。之後設計團隊畫室內設計圖時,會更容易理解你嘅營運痛點。

想知道你個辦公室要預幾多?你可以先整理人數、呎數、現場相片同設備清單,再 WhatsApp AC 藝創預約免費初步查詢及上門度尺,報價會按實際間隔、電位、水位同傢俬尺寸計算。
預算點拆:先分清「必做」同「可後加」
辦公室裝修預算應先分成基礎工程、機電水喉、地牆天花、訂造傢俬同搬遷配套,唔好一開始只問全包幾錢。
基於 AC 近 1,800 個真實裝修報價統計,住宅或相近室內工程喺 300 至 499 呎面積段,呎價中位約 950 元/呎,常見區間為 626 至 1134 元/呎,全屋總價中位約 HK$400,000,工期中位約 90 天;500 至 699 呎面積段,呎價中位約 900 元/呎,常見區間為 513 至 1055 元/呎,全屋總價中位約 HK$520,000,工期中位約 90 天。辦公室實際價錢會因消防、弱電、冷氣、間隔、傢俬密度同大廈要求而變,不能直接承諾精確總價。
如果只係翻新牆身、局部加櫃、加插座、換燈同整理會議室,預算邏輯同全屋大裝修完全唔同;如果要清拆地磚、重鋪地面、改茶水位、加獨立房、重造電箱,就要按分項計。以下表格幫你先分清優先次序。
| 類別 |
例子 |
是否建議優先做 |
可引用單價 |
| 安全及合規 |
電箱、獨立菲士、通道、地面保護 |
必做 |
更換電箱約 6500 / 9000 / 13500 元/項;地面保護約 5 元/平方尺 |
| 營運設備 |
插座、網線、燈位、冷氣位 |
必做 |
CAT6-LAN 綫插座約 1150 元/個;燈位出綫約 850 元/組 |
| 牆身地面 |
油漆、地磚、腳線 |
視乎舊底狀況 |
全屋執灰油立邦約 15 元/平方呎;全部鏟底批灰油立邦約 30 元/平方呎 |
| 訂造傢俬 |
高櫃、地櫃、接待櫃 |
按收納需要 |
高櫃約 1800 元/直尺;地櫃約 1000 元/直尺 |
| 形象提升 |
特色牆、燈槽、展示櫃 |
可分階段 |
特色牆背板約 100 元/平方呎;供應及安裝燈帶/T5 管約 150 元/直尺 |
辦公室最常見嘅預算錯誤係先花太多喺「見到嘅位」,例如接待背景牆、特色燈、展示櫃,反而忽略「用到嘅位」,例如插座、網絡、儲物、走線同燈光。結果新裝修睇落靚,但員工日日拖拖板、打印機線亂晒、會議室視像收音差。
如果你同時管理住宅單位,例如需要比較 公屋裝修價錢 或 公屋裝修幾錢,要留意公屋、私樓同辦公室嘅限制完全唔同。住宅著重居住功能,辦公室更著重人流、設備、品牌接待同合規。
常見錯誤:呢 5 件事最易令工期失控
辦公室裝修工期失控,多數因為開工前冇確認管理處、電力、冷氣、傢俬尺寸、搬遷安排,而唔係單純師傅慢。
⚠️ 錯誤 1:未問管理處就開工
好多商廈對施工時間、噪音、保護、運泥、保險、電梯使用都有要求。若開工後先補文件,輕則停工,重則要改時間表。
⚠️ 錯誤 2:工作枱買咗先設計電位
枱到咗先發現線孔唔啱、插座太遠、地插位置錯,最後要用拖板補救。正確做法係先定座位及設備,再定插座同網線。
⚠️ 錯誤 3:只睇平面,冇睇高度
辦公室有文件櫃、吊櫃、冷氣、天花燈、投影或屏幕,高度一錯就會頂住、遮光或壓迫。室內設計圖唔應只睇平面,也要睇立面。
⚠️ 錯誤 4:忽略冷氣同散熱
伺服器、打印機、多人會議室都會產熱。如果冷氣風口同回風位安排唔好,某啲座位會太凍,某啲角落又焗。
⚠️ 錯誤 5:搬遷日冇緩衝
即使工期中位可作參考,實際仍受大廈審批、材料、追加工程影響。辦公室搬遷最好預留測試網絡、電話、門禁同設備嘅時間。
AC 藝創 20 年香港住宅設計經驗入面,最常見嘅教訓係:前期資料越完整,後期改單越少。雖然辦公室同住宅唔同,但「先諗清楚生活或使用情境,再落圖、再報價」呢個邏輯一樣適用。
如果你嘅辦公室前身係住宅,或者同時有公屋單位要翻新,可以延伸睇 公屋裝修限制、公屋裝修攻略 同 公屋廚房裝修,理解唔同場景下邊啲位唔可以亂改。
施工同驗收:自己要識睇咩位?
辦公室裝修驗收要睇地面、牆身、電位、櫃門、收口、燈光同設備測試,唔好只係睇整體靚唔靚。
對非專業負責人嚟講,驗收唔需要你變成師傅,但要識得問對問題。牆身方面,唔好只喺日光下望一眼,應該開燈斜望有冇明顯批刀痕、沙眼、起泡或色差。藝創油漆標準包括鏟底見實、防潮底漆、三層批盪、三層面漆,目的係令牆身耐用,而唔係表面遮住就算。
水電方面,辦公室尤其要測試每個工作位插座、網線、會議室屏幕、投影、打印機、茶水位同冷氣。藝創水電工程採用 PVC 膠喉穿管、施耐德 KB 系列開關插座;水管完成後會做 24 小時 180 磅水壓測試,壓力回落不超過 10% 方為合格。雖然唔係每個辦公室都有水喉改動,但茶水間、洗手盤或淨水設備都唔應輕視。
泥水方面,如果有鋪磚,應留意地面高低、空鼓、收口同門口位。藝創硬底薄貼地磚會用找平器,相鄰磚面高低誤差控制在 1mm 以內;防水工程則以 Sika 107 做兩層基礎防水層,廁所防水上牆至 2,200mm,並做 72 小時浸水閉水測試。辦公室茶水區雖然未必等同住宅廁所,但有水位就要嚴謹處理。

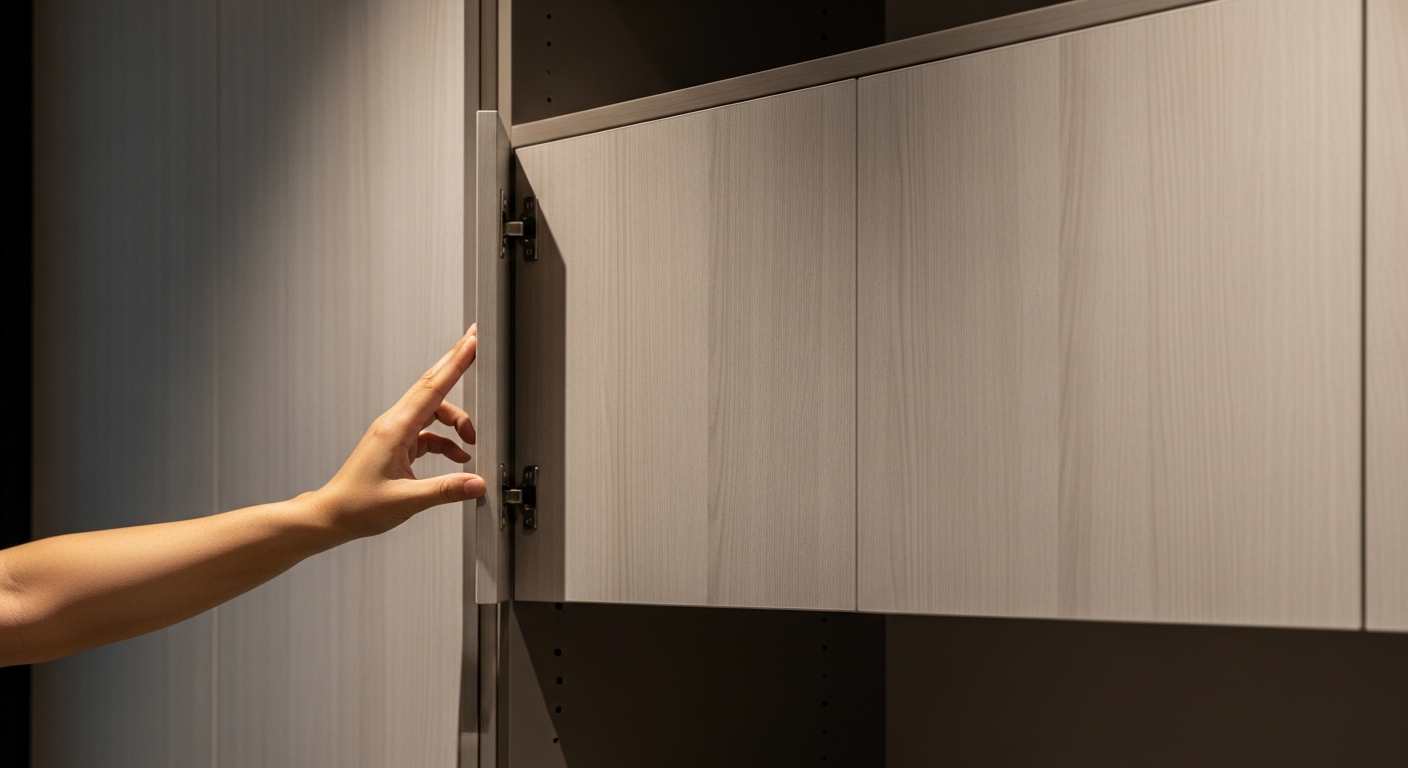

木工方面,驗收時要逐隻櫃門開合、睇門縫、摸收口、望櫃身有冇歪。藝創木工標準會做收口邊、暗角預留熱脹冷縮、收口縫控制在 5mm 以內,並逐件找水平、找垂直。辦公室櫃位用得密,若一開始收口唔好,日後會好快變形、刮手或關唔實。

幾時唔應該 DIY,要搵師傅?
只要涉及拆牆、改電箱、加獨立菲士、改水喉、防水、冷氣、消防或大型訂造傢俬,就唔應該 DIY,應上門度尺後報價。
辦公室前期準備可以自己做,但施工唔應該自己亂嚟。尤其係電力,辦公室設備多、同時用電機會高,拖板長期負荷有安全風險。若要新增 32A 單蘇獨立菲士,AC 標準單價約 2250 元/個;若要更換電箱,報價資料列出約 6500、9000 或 13500 元/項,實際視乎規格同現場情況。
冷氣亦係辦公室常見難位。安裝分體式冷氣 2.5 匹及以下約 5000 元/套,包 8 呎明喉;CALL 窿每個約 2000 元,喉管超過每呎約 100 元。若涉及外牆、搭棚、大廈審批或冷凝水去水,就必須現場評估,唔可以單靠相片落實。
訂造傢俬方面,如果只係買活動文件櫃,可以自己處理;但如果要做到牆身一體、接待櫃、茶水櫃、儲物高櫃、展示櫃,就要度尺同畫圖。你可以先睇 公屋廚櫃價錢 理解櫃體按直尺計嘅邏輯,再套用到辦公室儲物櫃,但實際設計仍要按現場尺寸。
如果負責人近期同時處理新居,例如準備新屋入夥拜神儀式、查拜四角吉日吉時,亦要避免將辦公室搬遷同私人入伙安排擠喺同一星期。辦公室開張前要測試網絡、電話、門禁、冷氣、打印機同會議設備,時間壓得太緊會好易亂。
唔肯定邊啲可以自己做、邊啲要師傅?將辦公室呎數、現場相、現有平面圖同想改嘅位置 WhatsApp 俾 AC 藝創,我哋可以先幫你判斷需要度尺嘅重點,避免一開始方向錯。
FAQ:辦公室裝修常見疑問
香港鐘點價錢關裝修嗎?
一般清潔鐘點同裝修報價不同。裝修清潔可參考全場清潔及除甲醛約 15 元/平方尺。
套房可以申請租屋補助嗎?
呢題屬租務及福利範疇,唔屬辦公室裝修。建議向相關政府部門查詢最新資格。
套房可以貸款嗎?
貸款要視乎物業、收入同銀行審批,唔應用裝修報價代替財務建議。
套房一個月幾度電?
用電量受冷氣、熱水爐同電器影響。辦公室裝修應先列出高耗電設備再規劃電位。
套房一個月幾度電點估?
可先記低每件電器功率同使用時間,再交由電力師傅評估是否需要獨立菲士。
間隔幾小時吃藥?
呢題屬醫療問題,應按醫生或藥劑師指示,與辦公室裝修無直接關係。
辦公室裝修要幾耐?
視乎面積同工程。AC 統計中 300 至 699 呎全屋工程工期中位約 90 天。
辦公室裝修要報價嗎?
要。尤其涉及電力、冷氣、間隔、傢俬或大廈要求,必須上門度尺後報價。
總結嚟講,辦公室裝修嘅前期 DIY 重點唔係親手施工,而係用清單、相片、尺寸同營運資料,令設計同報價更準。當你先釐清人數、動線、設備、預算同驗收標準,後續先有機會做到少改單、少停工、少甩漏。
