住家裝修唔係一開門就可以拆牆,開工前要先定範圍、擇日與拜四角、申請管理處、做保護、確認水電泥木油節點;做齊呢5步,可減少延誤、爭拗同後期漏項。
好多屋主以為住家裝修最難係揀風格,其實真正影響工期同預算嘅,通常係開工前嗰幾日:管理處文件未交、鄰居通知未貼、拜四角時間撞正不能施工時段、公共走廊冇保護,之後就好易拖慢全個工程。
本文唔係講玄學大全,而係用香港屋主最實際嘅角度,將住家裝修開工前要做嘅事拆成5步。若你想先了解唔同戶型嘅整體方向,可以先睇我哋嘅單位裝修總覽,再返嚟跟住本文逐項準備。
住家裝修同寫字樓裝修最大分別,係住宅牽涉鄰里、公共通道、入伙時間、日常生活動線同大廈守則;所以流程要更細緻,唔可以只用商業工程嗰套「快拆快做」方法。
住家裝修開工前要先定咩範圍?
住家裝修開工前第一件事係界定工程範圍,因為範圍唔清楚,之後報價、工期、責任同驗收都會變得含糊。屋主最少要分清楚:係全屋裝修、局部翻新、廚廁重做,定只係傢俬同油漆改善。
以香港住宅嚟講,常見面積由300幾呎到700幾呎不等。根據 AC 近1,800個真實裝修報價統計,300至499呎全屋裝修總價中位約 HK$400,000,工期中位約90天;500至699呎全屋裝修總價中位約 HK$520,000,工期中位約90天。呢啲數字唔係承諾報價,而係幫你建立現實預期。
如果工程只做局部,例如廚房翻新、廁所防水、訂造地櫃,價錢就唔應該用全屋呎價硬套。你可以參考我哋嘅廚房裝修香港文章,先了解廚房工序點同全屋分開計。
開工前一句講清楚:今次係「必做工程」定「想做改善」?必做包括漏水、電箱、水喉、防水、地面;想做包括裝潢風格、燈槽、特色牆、收納細節。先分輕重,預算先唔會失控。
建議屋主先寫3張清單
- ✅ 必須處理:漏水、電力不足、舊喉、空鼓磚、牆身甩灰。
- ✅ 生活痛點:收納唔夠、動線窄、廚房唔順手、睡房放唔到床。
- ✅ 可取捨項目:特色牆、燈帶、智能設備、非必要訂造櫃。
有咗呢3張清單,設計師先可以判斷邊啲項目要入主工程,邊啲可以後加;同時亦方便你比較裝修設計參考入面嘅風格同預算取捨。
拜四角通勝擇日點配合工程?
拜四角通勝擇日要配合管理處可施工日期,因為吉日如果唔可以開工,實際上都只會拖慢工程安排。香港屋主常問「拜四角係咪一定要做?」答案係:是否進行屬個人習俗,但如果做,就要同工程節奏協調。
一般做法係先向管理處確認可入場日期、施工時段、噪音工程限制,再同家人商量拜四角時間。部分屋主會將入夥儀式、新屋入夥、新居入夥同正式入住分開處理:拜四角可以喺清場後、正式拆卸前;新屋入夥就多數喺清潔後、家具電器到位前後。
若你會做入夥拜四角,記得通知設計或工程團隊,避免同清拆、搭保護、管理處巡查撞期。尤其公屋、居屋、私樓大廈管理規則唔同,有啲屋苑要先批裝修申請先可以有工人進場。
拜四角可以係儀式,裝修申請就係制度;兩樣唔衝突,但次序要清楚:先批文件,再安排入場,再開工。
建議次序
- 確認收樓日期同鎖匙交收。
- 向管理處索取裝修申請表、按金要求、施工守則。
- 初步約設計團隊度尺及確認工程範圍。
- 如要拜四角,揀喺正式施工前而又可合法進場嘅日子。
- 貼通告、做保護、影相記錄,先開始清拆。
工具同文件清單要準備啲咩?
住家裝修開工前要準備嘅唔係電鑽,而係文件、保護用品、量度工具同記錄工具,因為屋主需要管理風險多過親手施工。以下清單適合屋主自查,唔代表要自己做專業工程。
| 類別 |
建議準備 |
用途 |
費用處理 |
| 文件 |
裝修申請、平面圖、報價單、保險文件 |
管理處審批及責任界定 |
裝修第三者保險按工程總額約1.2%,最低消費約HK$2,000 |
| 量度 |
捲尺、手機水平儀、相機 |
記錄尺寸、牆身、現況 |
屋主自備即可 |
| 保護 |
地面保護板、膠膜、門框保護 |
減少刮花及公共位置損毀 |
全屋地面保護連走廊到電梯口保護約5元/平方尺 |
| 溝通 |
WhatsApp群組、工期表、變更記錄 |
避免口頭承諾無憑據 |
無固定材料價 |
| 驗收 |
電位表、喉位圖、防水相片 |
追蹤隱蔽工程 |
此項需上門度尺後報價 |
如果工程涉及全屋翻新,第三者保險尤其重要。你可以先睇裝修第三者保險,了解點解大廈、公共通道、升降機及鄰近單位都可能涉及責任。
消費者委員會亦一直提醒市民,裝修前應以書面列明工程項目、付款安排及完工時間,避免只靠口頭承諾。呢點對住家裝修尤其重要,因為屋主往往一邊趕租約、一邊趕新屋入夥,最容易喺壓力下忽略文件。
想先知自己單位大約屬邊個預算帶?
你可以 WhatsApp AC 藝創提供實用面積、樓齡、想做範圍同入伙時間,我哋會按實際需要安排免費初步諮詢及上門度尺。
5步住家裝修開工流程點行?
5步住家裝修開工流程應該由「確認現況」開始,而唔係一入場就拆,因為清拆前影低現況,之後先有得分清楚原有問題同施工問題。

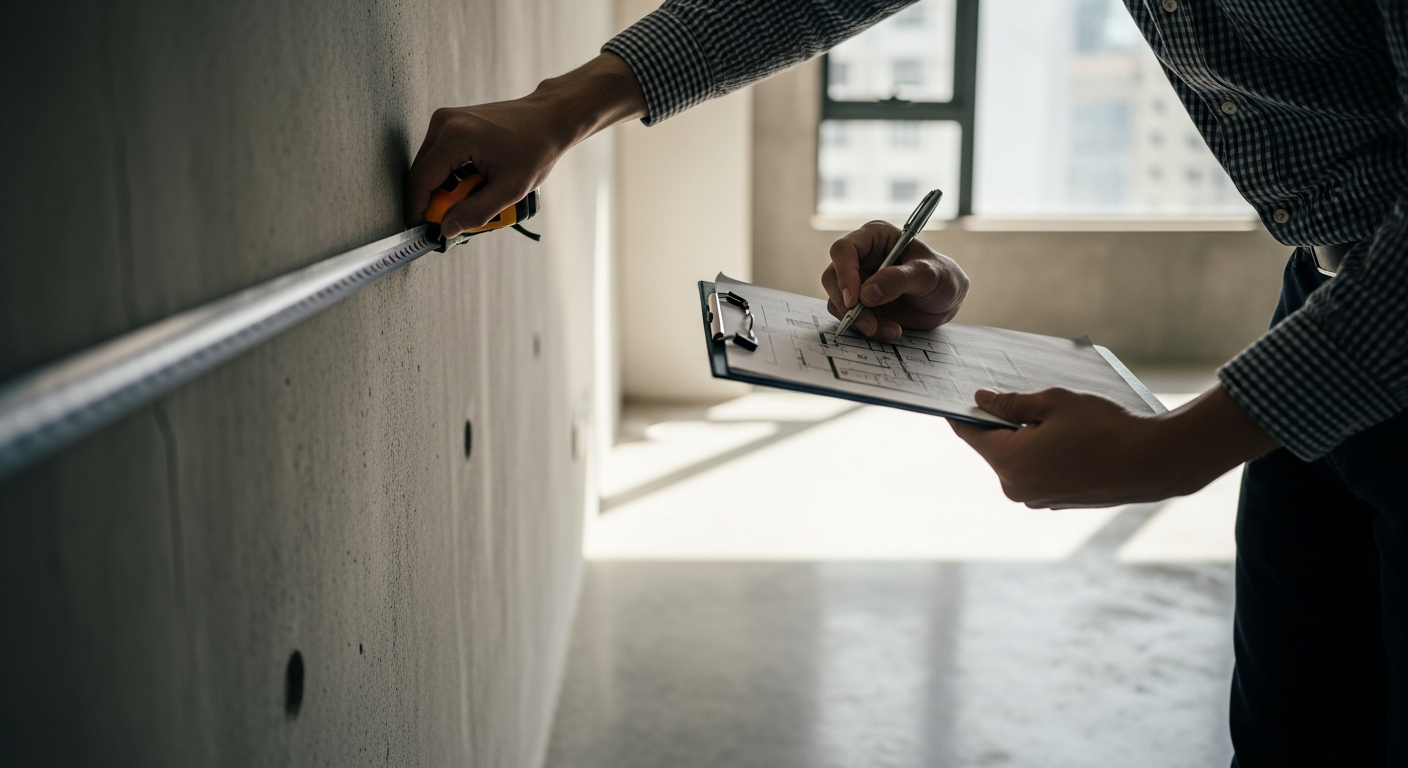

第1步:收樓後影相及度尺
屋主要影低地板、牆身、窗邊、廚廁、天花、電箱、水錶位、冷氣位同公共走廊。若你準備做住宅室內設計,呢啲相片亦有助設計師判斷採光、樑柱、喉位同收納限制。
第2步:確認圖則及不能改動位置
承重牆、外牆、渠管、窗台、消防或大廈公共設備,一般唔可以隨便改。屋宇署對小型工程及樓宇結構安全有相關指引,住家裝修如涉及結構或外牆位置,應先由合資格人士評估。
第3步:管理處申請及保險
向管理處交表、圖則、承辦商資料、保險文件及按金。某啲大廈會限制鑽牆、清拆、搬泥頭時間,所以工期表要跟大廈規矩排。
第4步:保護工程及公共通道
藝創做法係開工前先做單位至電梯門口公共通道保護,並對已完成或需保留嘅冷氣、地面、門框作保護。按報價資料,全屋地面保護連走廊到電梯口保護約5元/平方尺。
第5步:清拆、水電、泥水、木工、油漆逐段驗收
每完成一個隱蔽工序就要拍照及驗收。例如水喉完成後,藝創標準係做24小時180磅水壓測試,壓力回落不超過10%方為合格;廁所防水採用 Sika 107 兩層,並做72小時浸水閉水測試。
常見錯誤:邊啲位最易令工程失控?
住家裝修最易失控嘅位,通常係「以為遲啲先決定都得」嘅細節,例如插座位、櫃深、洗衣機去水、冷氣喉路同門口收口。呢啲一旦過咗水電或泥水階段,改動成本就會高好多。

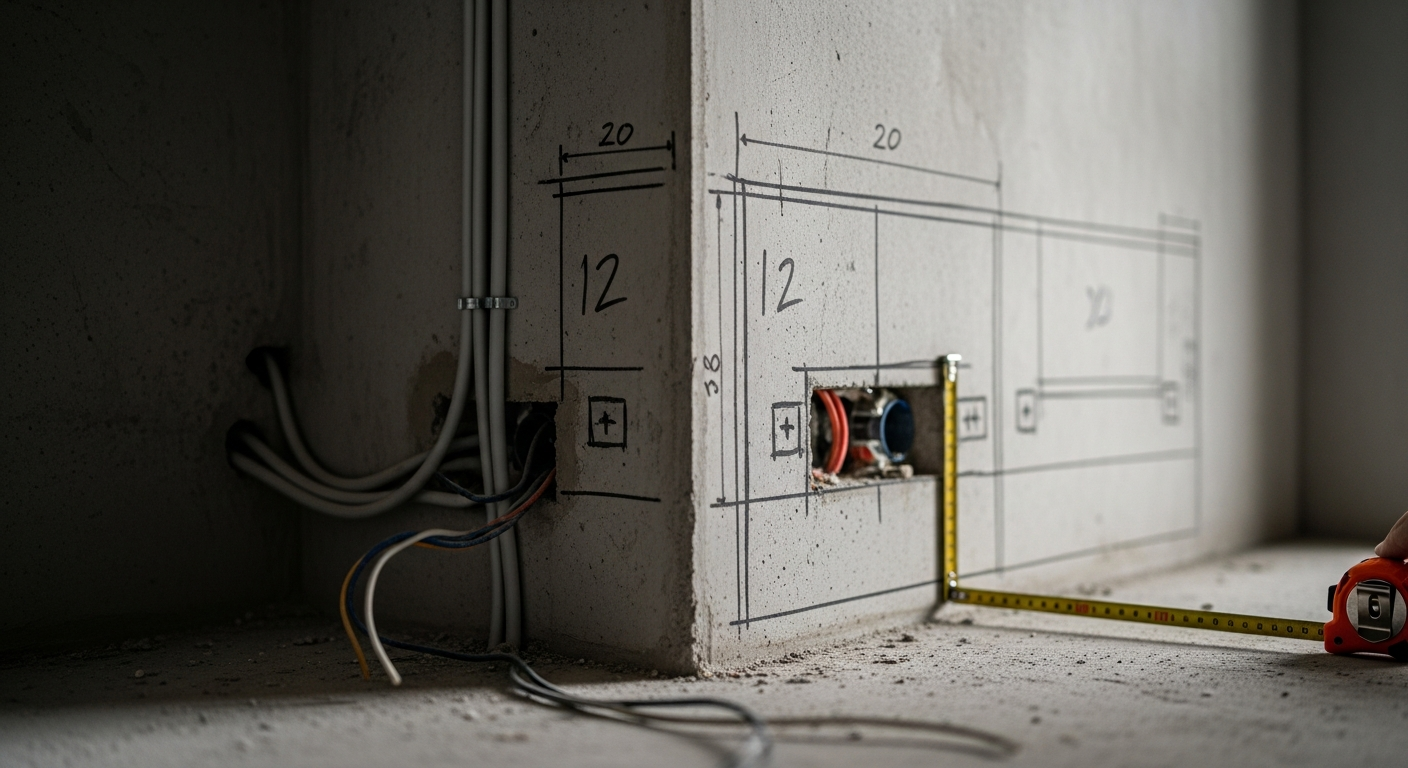

⚠️ 錯誤1:未定電器尺寸就開櫃
雪櫃、洗衣機、抽油煙機、蒸焗爐尺寸未定,廚櫃好易預錯散熱位同開門方向。
⚠️ 錯誤2:只睇效果圖,唔睇施工圖
效果圖睇氣氛,施工圖先睇尺寸、收口、電位同喉位。兩者用途唔同。
⚠️ 錯誤3:地臺牀只諗收納,冇諗生活
地臺牀後悔通常唔係因為唔夠位,而係每日上落、潮氣、揭板取物同床褥高度冇計清楚。
⚠️ 錯誤4:防水只問價錢,唔問測試
廁所防水約HK$4,000/間,但重點係做法同測試;藝創標準包括上牆至2,200mm及72小時閉水測試。
想睇實際單位點處理收納、光線同間隔,可以參考室內設計個案,或者睇柏傲莊 裝修了解新樓裝修點由發展商原有間隔出發。
預算同工期應該點樣粗略掌握?
住家裝修預算要用面積、工程範圍同工序深度一齊睇,唔可以只問「幾錢一呎」。根據 AC 近1,800個真實裝修報價統計,150至300呎全屋裝修呎價常見約740至1320元/呎;700至999呎約415至989元/呎,細單位呎價較高係因為固定成本攤分較少。
| 面積段 |
呎價常見區間 |
全屋總價中位 |
工期中位 |
適合點理解 |
| 150-300呎 |
約740-1320元/呎 |
約HK$280,000 |
約90天 |
固定工序多,細單位呎價未必低 |
| 300-499呎 |
約626-1134元/呎 |
約HK$400,000 |
約90天 |
香港常見上車盤預算帶 |
| 500-699呎 |
約513-1055元/呎 |
約HK$520,000 |
約90天 |
兩房至三房較常見 |
| 700-999呎 |
約415-989元/呎 |
約HK$630,000 |
約90天 |
可分階段處理設計與工程 |
分項方面,高櫃約1,800元/直尺、半高櫃約1,500元/直尺、地櫃約1,000元/直尺;13A單蘇約750元/個、13A孖蘇約1,150元/個;普通鋪瓷磚約120元/平方尺。若項目冇列明,例如特殊結構改動、複雜收口或非標準設備,就應寫「此項需上門度尺後報價」。
AC 藝創 20 年香港住宅設計經驗入面,最常見嘅超支原因唔係屋主想加靚料,而係開工前未決定清楚範圍,開工後先不斷補電位、改櫃、改磚、改門。想減少變更,就要喺施工前把圖紙、物料、電器尺寸同入伙日期鎖實。
咩情況一定要搵專業團隊?
只要涉及水電、防水、結構、外牆、煤氣、冷氣開孔或大廈公共位置,住家裝修就應該搵專業團隊,而唔應該當成DIY。屋主可以自己做清單、拍照、記錄同溝通,但唔建議自己處理隱蔽工程。
例如更換電箱涉及供電安全,更換電箱63A單相約HK$6,500起,100A單相約HK$9,000,100A三相約HK$13,500;新造廚房洗菜盤來水及去水約HK$13,000/間;新造廁所地面去水約HK$13,000/間。呢啲工程做錯,後果唔止係唔靚,而係漏水、跳掣、影響鄰居甚至要翻拆。
若你準備由設計到工程一條龍處理,可以睇室內設計工程了解流程;若你已決定全屋翻新,亦可參考全屋裝修安排工期同階段驗收。
準備開工但未肯定流程?
WhatsApp AC 藝創:+852 5222 1129,提供單位面積、樓齡、想做項目同預計入伙日期,我哋可按你嘅住家裝修情況安排免費上門度尺及初步建議。
住家裝修FAQ
住家裝修要幾耐?
全屋裝修常見工期約90天,1000呎以上多數約120天,實際視乎工程範圍。
拜四角一定要做?
拜四角屬屋主個人習俗,唔係工程必要條件;但要配合管理處可進場日期。
開工前要買工具?
屋主主要準備文件、相片、尺寸記錄同溝通表;專業工具應由工程團隊負責。
裝修保險要買嗎?
多數大廈要求購買第三者保險,費用約工程總額1.2%,最低約HK$2,000。
廁所防水點驗收?
可要求相片記錄及閉水測試;藝創標準係72小時浸水測試。
幾時要定電器?
最好水電定位前定好尺寸,避免廚櫃、插座、去水及散熱位出錯。
住家裝修可自己做?
清單同記錄可自己做;水電、防水、結構及外牆工程應交專業團隊。
點避免裝修超支?
開工前鎖定範圍、圖紙、物料、電器尺寸及付款節點,減少中途變更。
