新居屋裝修最穩陣係先驗樓、再度尺規劃、確認屋苑裝修守則,之後先排水電泥水同訂造傢俬。一般300至499呎全屋裝修工期中位約90天,預算要按面積、拆改同收納量調整。
攞到新居屋鎖匙嗰刻,最多人第一時間諗買梳化、揀牆色、睇入夥吉日;但真正影響日後住得順唔順,反而係收樓後頭7至14日點安排。新居屋裝修如果冇先做驗樓、度尺、屋苑申請同水電定位,後面好容易出現「櫃到咗先發現插座被遮」、「廁所漏水先要拆磚」、「管理處唔批開工」呢啲麻煩。
呢篇文唔會寫成大而全嘅百科,而係專注講新居屋裝修由收樓到開工前後嘅7個步驟。想先了解不同公屋、居屋、私樓嘅整體分類,可以先睇我哋嘅單位裝修 總覽,再返嚟跟住呢份清單逐步做。
以下內容以香港新居屋常見300至499呎、500至699呎單位做例子,價錢只引用 AC 藝創報價計算器及近1,800個真實裝修報價統計;冇列明嘅項目會寫「此項需上門度尺後報價」,唔會憑空估數。
本篇目錄
新居屋裝修第一步:先驗樓,唔好急住開工

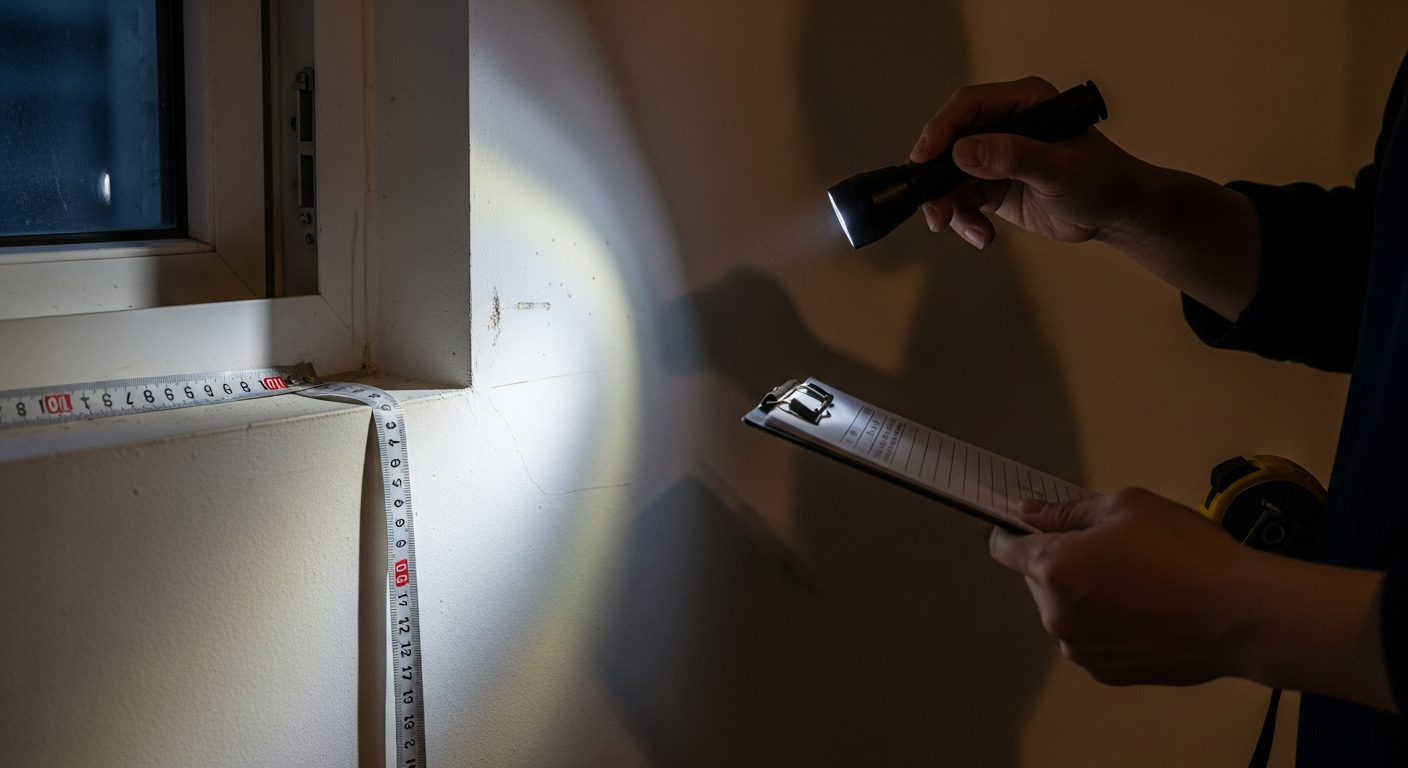

新居屋裝修第一步一定係驗樓,因為牆身、窗邊、去水、地台同電掣問題,最好喺大規模工程前先記錄清楚。好多業主以為新樓一定冇大問題,但新居屋交樓狀態通常仍然有批盪不平、門鉸鬆、窗邊滲水痕、去水慢、牆角空鼓等細節;如果你拆咗、鋪咗、油咗先發現,責任就好難釐清。
收樓當日可以先用手機拍片,由大門開始順時針影一次全屋,再逐個位置影近鏡。重點唔係影靚相,而係保留「未裝修前」狀態。香港房屋協會及相關房屋機構一般都會有收樓檢查及執漏安排,業主應按交樓文件列明嘅時限提交問題,避免錯過跟進期。
新居屋收樓要睇邊幾個位?
最少要睇五類位置:牆身、地台、窗邊、廁所廚房去水、電力面板。牆身用手電筒側光照,容易見到波浪紋、批刀痕同裂紋;地台可以用波子或水平尺粗略睇斜度;窗邊落雨後再覆查一次,最易發現滲水印。廁所同廚房就要試去水速度,有冇異味、返水、渠口鬆動。
✅ 牆身:裂紋、空鼓、批盪鬆散、角位崩口
✅ 窗邊:膠邊收口、窗框滲水、窗鎖順暢度
✅ 廁所:去水速度、地台斜水、坐廁來水及沖水
✅ 廚房:洗菜盤位、去水位、煤氣或電器預留條件
✅ 電力:電箱、插座數量、燈位、弱電位
最易蝕底嘅做法係:「反正都裝修,唔使驗咁細。」其實新居屋裝修會覆蓋好多原始痕跡,驗樓記錄越完整,之後同管理處、承建方或裝修團隊溝通越清楚。
度尺同生活動線要一齊做
度尺唔只係量長闊高,而係要同生活動線一齊做,先知道櫃、床、飯檯、電器同門路會唔會打交。新居屋面積通常唔算大,300至499呎單位最常見問題係收納唔夠;500至699呎單位就常見客飯廳比例難分、房門開合撞傢俬、廚房電器位不足。
你可以先用簡單室內設計app畫平面圖,標低牆身尺寸、窗台高度、門闊、喉位、電箱、冷氣機位。市面上亦有唔少室內設計apps可以試擺床、櫃同飯檯,不過app只適合做初步構想,唔等於施工圖。尤其新居屋裝修涉及水電、泥水、防水、訂造傢俬收口,最終仍要以現場度尺同師傅判斷為準。
一張好用平面草圖要有咩?
最基本要有實用尺寸、門窗方向、固定喉位、電掣插座、冷氣排水、樑位同窗台高度。好多業主只量地下長闊,忽略咗天花樑底高度,結果高櫃或趟門做到一半先發現頂住。若打算做地台床、全高衣櫃或客廳高櫃,可以參考我哋另一篇地臺牀連衣櫃設計 ,先了解收納同睡房動線點平衡。
位置
要量咩
常見漏位
影響
玄關
門闊、鞋櫃深度、電箱位置
門後空間
鞋櫃開門撞大門
客飯廳
梳化牆、電視牆、飯檯走道
冷氣去水及窗簾位
電視櫃遮插座或窗簾裝唔到
廚房
水位、爐位、雪櫃闊度
抽油煙機出風及插座
電器位唔夠或要明線補救
睡房
床位、衣櫃、門路
窗台高度、樑底
櫃頂收口難睇或門打唔開
廁所
坐廁、洗手盤、企缸距離
地漏及斜水
去水慢、企缸太逼
開工前申請同屋苑守則要搞清
新居屋裝修開工前要先搞清管理處申請、施工時間、廢料安排、按金、保險同公共地方保護,否則就算師傅到場都未必開得工。居屋屋苑通常對噪音工程、搭棚、搬運、電梯使用、泥頭清走有清楚要求;部分工程如果涉及結構、窗、渠管或固定裝置,更加唔可以話改就改。
香港屋宇署對小型工程制度有指引,業主如涉及某些窗、外牆、招牌、支架等工程,可能需要由合資格人士按小型工程牌照及程序處理。一般室內油漆、傢俬、地板未必屬同一類,但只要牽涉外牆、窗框、結構牆或公共喉管,就應先問清楚管理處及合資格人士。
開工文件通常包括咩?
每個屋苑要求未必一樣,但常見會包括裝修申請表、承辦商資料、第三者保險、工程期、施工時間、工人出入名單、泥頭清運安排及公共地方保護。AC 藝創做新居屋裝修時,會先同業主確認管理處守則,再安排施工前保護;全屋地面保護連走廊到電梯口保護,報價標準為約8元/平方尺,適用於全屋實用面積計。
開工前提示: 拜四角不燒衣呢類入伙習俗,最好先問管理處可否進行、可否用無煙方式,避免觸動消防鐘或違反屋苑規則。裝修工程本身都要以安全同守則行先。
如果你想將申請、預算同工期一次過規劃,可以參考居屋裝修套餐 入面對項目範圍嘅整理,再按自己單位情況增減。
工具清單:業主自己可先準備咩
業主自己要準備嘅工具,主要係用嚟記錄、度尺、標示同初步檢查,唔建議自行做水電、拆牆或防水。新居屋裝修雖然係專業工程,但業主前期資料做得越完整,設計師同師傅越快掌握你嘅生活需要,亦減少返工。
以下工具價錢如非 AC 權威報價資料列明,一律不提供估價;購買地點可揀一般五金店、家品店或網店。IKEA衣櫃架呢類現成收納可用嚟臨時過渡,但如果要貼牆收口、避樑避喉、做到頂櫃,就要改用訂造方案。
工具
用途
建議規格
價錢
邊度買
5米鋼尺
量牆身、櫃位、門闊
刻度清晰、可鎖尺
此項需自行購買
五金店/家品店
雷射測距儀
量長牆及天花高度
適合室內短距離
此項需自行購買
五金店/網店
手電筒
側光睇牆身不平
光線集中
此項需自行購買
家品店/網店
美紋紙
貼地標示床櫃尺寸
易撕不留膠
此項需自行購買
五金店
文件夾
收納圖則、收據、申請表
分頁分類
此項需自行購買
文具店
手機相簿分類
記錄問題及進度
按房間建資料夾
不適用
手機內置
✅ 先影全屋原狀,再影每個瑕疵近鏡。
✅ 用美紋紙喺地下貼出床、梳化、飯檯、櫃深。
✅ 將每個插座、燈掣、電器位標喺平面草圖。
✅ 將管理處裝修守則影相存檔,方便同團隊核對。
✅ 所有改動決定用文字確認,唔好只靠口頭講。
7步施工流程:由拆改到入夥點排
新居屋裝修流程應該按「先隱蔽、後表面;先濕作、後木作;先保護、後進場」去排,咁先減少交叉污染同返工。以下7步係教學式流程,唔代表每個單位都要做齊所有項目;實際要視乎交樓狀態、設計要求、屋苑限制同預算。
第1步:保護公共地方同單位成品
開工前要先鋪好由單位門口至電梯口嘅公共通道保護,避免搬料、泥頭同工具刮花走廊或電梯口。AC 藝創施工工藝要求包括廳房地面完工保護、公共通道保護及冷氣機成品保護。呢一步好似唔起眼,但係專業隊同散工隊分別通常就喺呢啲細節。
第2步:拆除及清理
如要拆地磚、木地板、舊家私或廚廁磚,應按範圍清拆,唔好亂打牆。根據 AC 權威報價資料,清拆全屋地面瓷磚約25元/平方尺,清拆全屋地面木地板約25元/平方尺,清拆廚房牆身及地面瓷磚約6500元/間,清拆廁所牆身及地面瓷磚約6500元/間。若牽涉結構或公共喉管,此項需上門度尺後報價及核實可行性。
第3步:水電定位及暗喉

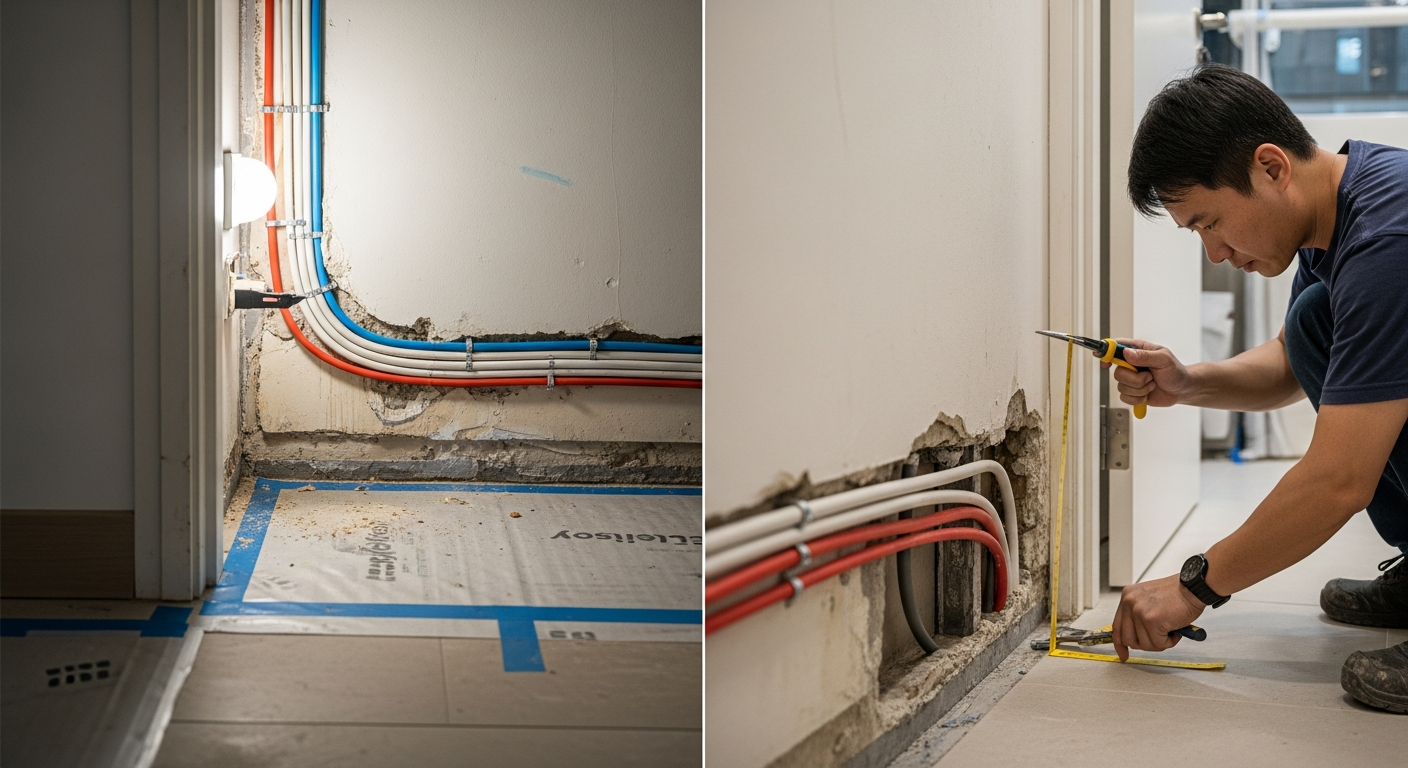

水電係新居屋裝修最唔應該慳錯嘅位置,因為完工後再加插座或改水位,通常要開牆開磚。AC 藝創標準做法係電線暗喉採用PVC膠喉,開關插座用施耐德KB系列;水喉採用澳洲銅喉、英國品牌配件及進口錫焊接。全屋水管完成後,會做24小時180磅水壓測試,壓力回落不超過10%先合格。
第4步:泥水、防水及鋪磚
廁所同廚房係最怕滲漏嘅區域。AC 藝創防水標準採用Sika 107兩層基礎防水層,加一層牛奶水界面層;全廁所防水上牆至2200mm,完工後做72小時浸水閉水測試。鋪瓷磚方面,普通瓷磚約120元/平方尺,木紋磚約110元/平方尺,特大瓷磚約150元/平方尺。想睇廚房收納同檯面規劃,可延伸閱讀訂造廚櫃價錢 。
第5步:油漆底層同面漆
油漆唔係最後掃兩層色咁簡單,牆身底層先係耐唔耐用嘅關鍵。AC 藝創做法係鏟底見實,塗風車牌水性光油防潮底漆,再以菜膠、福粉、飛虎牌光油調配灰料分三層批盪,逐層打磨,最後上三層立邦金裝乳膠漆。全部鏟底批灰油立邦約28元/平方呎;全屋執灰油立邦約15元/平方呎。
第6步:木工訂造及收口
新居屋收納要做得好,唔係越多櫃越好,而係櫃深、門路、插座、冷氣、窗簾同日常動線要夾。高櫃約1800元/直尺,半高櫃約1500元/直尺,地櫃約1000元/直尺;地台床按俯視面積計約250元/平方呎。廚房方面,如想集中比較收納、檯面同五金選擇,可以睇廚櫃訂造價錢 及廚櫃價錢 。
第7步:清潔、驗收、通風同入夥
完工後唔應該即刻搬晒所有傢俬入屋,應該先做全場清潔、逐項驗收、試水試電、開櫃門、睇收口、再安排通風。全場清潔及除甲醛約15元/平方尺,最低消費約4000元。入夥吉日可以按家庭習慣安排,但最好預留時間做執漏,唔好將搬屋日排到工程完工後第二日。
想快啲知道自己單位大約要幾多預算? 可以 WhatsApp AC 藝創,提供屋苑、實用面積、平面圖同想做項目,我哋會按近1,800個真實報價統計同現場情況,協助你初步拆解新居屋裝修範圍。
預算點拆:面積、工期同項目要分開睇
新居屋裝修預算要分三層睇:全屋行情、分項工程、以及現場變數,唔應該只問「一口價幾錢」。同樣係400呎,有人只油漆加傢俬,有人要全屋拆磚、改水電、重做廚廁、防水同大量訂造櫃,價錢自然差好遠。
以下全屋行情來自 AC 近1,800個真實裝修報價統計,只可作範圍參考,實際報價仍要上門度尺後確認。
實用面積
呎價中位
呎價常見區間
全屋總價中位
工期中位
150-300呎
約1040元/呎
740-1320元/呎
約HK$280,000
90天
300-499呎
約950元/呎
626-1134元/呎
約HK$400,000
90天
500-699呎
約900元/呎
513-1055元/呎
約HK$520,000
90天
700-999呎
約810元/呎
415-989元/呎
約HK$630,000
90天
想專門研究居屋預算,可再睇居屋裝修價錢 ;如果你想比較不同香港居屋單位常見做法,亦可參考香港居屋裝修 。留意舊文章如廚櫃價錢2021 可能涉及不同年份市場背景,落實前應以最新報價為準。
AC 藝創 20 年香港住宅設計經驗入面,最常見超支原因唔係單一材料貴,而係前期冇定清楚:電器型號未定、櫃內間隔未定、牆身要唔要鏟底未定、廁所要唔要改位未定。越多「到時先算」,後期變更就越多。
常見錯誤:新居屋最易出事嘅5個位
新居屋裝修最易出事嘅位,通常唔係外觀,而係隱蔽工程、尺寸、申請、收口同時間安排。以下5個錯誤,係業主最應該提早避開嘅地方。

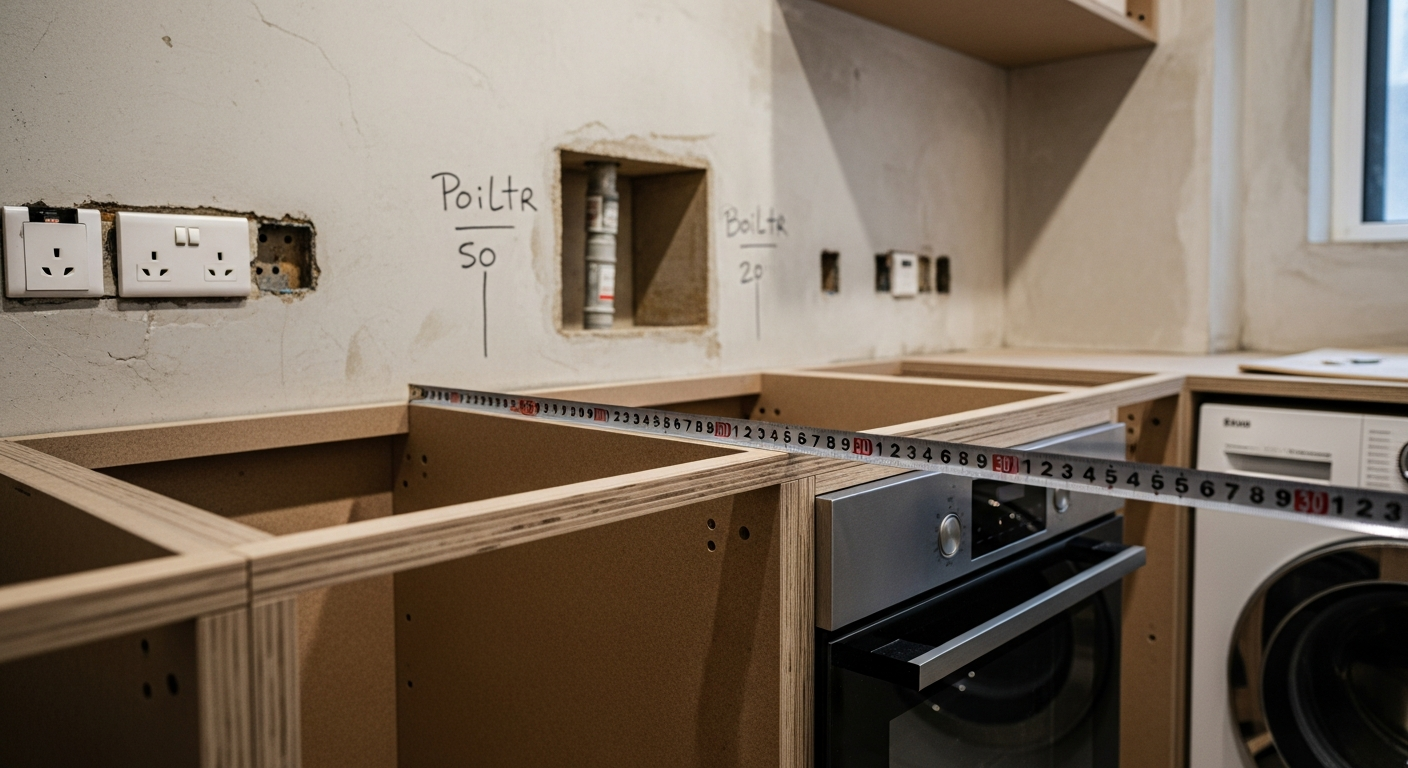

⚠️ 錯誤一:未定電器就做廚櫃 雪櫃、洗衣機、蒸焗爐、抽油煙機尺寸未定,廚櫃開孔、插座高度同散熱位都會出錯。廚房最好先定電器清單,再畫櫃。
⚠️ 錯誤二:以為新樓廁所唔使理防水 即使係新居屋,只要你重做磚、改企缸或郁過地台,都要重新考慮防水同閉水測試。滲漏一出事,影響唔止自己屋企。
⚠️ 錯誤三:櫃做到盡,走道唔夠 細單位最怕所有牆都變櫃,但人行位、櫃門開合、抽屜拉出、窗簾路軌全部被犧牲。收納要夠,但唔可以用晒呼吸位。
⚠️ 錯誤四:管理處申請遲咗交 工程期、按金、泥頭、噪音時段未批,師傅同材料排好都可能要等。新居屋裝修最好喺設計定稿前已經問清屋苑限制。
⚠️ 錯誤五:迷信網上單一意見 網上有人會引用名人或KOL意見,例如簡瑋琪式家居分享,但每個單位喉位、窗台、家庭成員都唔同,參考可以,照搬就高風險。
幾時要搵師傅,幾時可以自己處理?
業主可以自己做記錄、度尺、收納分類同初步風格資料,但水電、防水、泥水、拆改、固定傢俬同大型安裝應該交俾合資格團隊。新居屋裝修唔係純DIY,因為好多工序一旦做錯,後果可能係漏水、跳掣、牆身起殼、櫃身變形,維修成本遠高過一開始做啱。
可以自己做嘅包括:收樓拍片、列生活清單、標示現有插座、整理電器尺寸、比較牆色、初步用app試擺傢俬。應搵師傅嘅包括:更換電箱、加插座、改水喉、廁所防水、鋪磚、拆牆、造櫃、冷氣安裝。按 AC 權威報價資料,更換電箱視規格約6500元、9000元或13500元;13A單蘇約750元/個,13A孖蘇約1150元/個;安裝分體式冷氣2.5匹及以下約5000元/套。
如果你只係想局部執漏,或者唔肯定哪些項目值得做,可以先 WhatsApp 傳平面圖同相片俾 AC 藝創。我哋會先幫你分清「必做」、「應做」、「可遲啲做」三類,避免一開始就將預算放錯位置。
新居屋裝修FAQ
新居屋幾時開工?
收樓驗樓、管理處申請、度尺同設計確認後先開工,唔好一攞匙即拆。
300呎預算幾多?
150至300呎全屋總價中位約HK$280,000,實際按項目上門報價。
400呎工期幾耐?
300至499呎工期中位約90天,視乎拆改、水電、廚廁同傢俬量。
要唔要小型工程牌?
一般室內工程未必需要;涉及窗、外牆、結構或公共設施要先查清。
可以自己買衣櫃嗎?
可以,但現成櫃未必貼合樑位、窗台同收口,做到頂通常要訂造。
拜四角可燒衣嗎?
要先問管理處;新屋苑多數重視消防,建議採用安全、無煙方式。
入夥吉日點排?
最好排喺清潔、驗收、執漏及通風後,避免搬入後先發現問題。
新居屋裝修點慳錢?
先定必需項目,水電防水唔好慳,收納按生活習慣分階段處理。
總結嚟講,新居屋裝修最重要唔係鬥快買料,而係由驗樓、度尺、申請、保護、水電、泥水、木工到入夥逐步排好。只要前期資料清楚、預算按項目拆開、隱蔽工程做足測試,日後入住會少好多煩惱。
準備做新居屋裝修? WhatsApp AC 藝創:+852 5222 1129,傳送屋苑、實用面積、平面圖及想做項目,可先初步了解工程範圍,再安排免費上門度尺。
