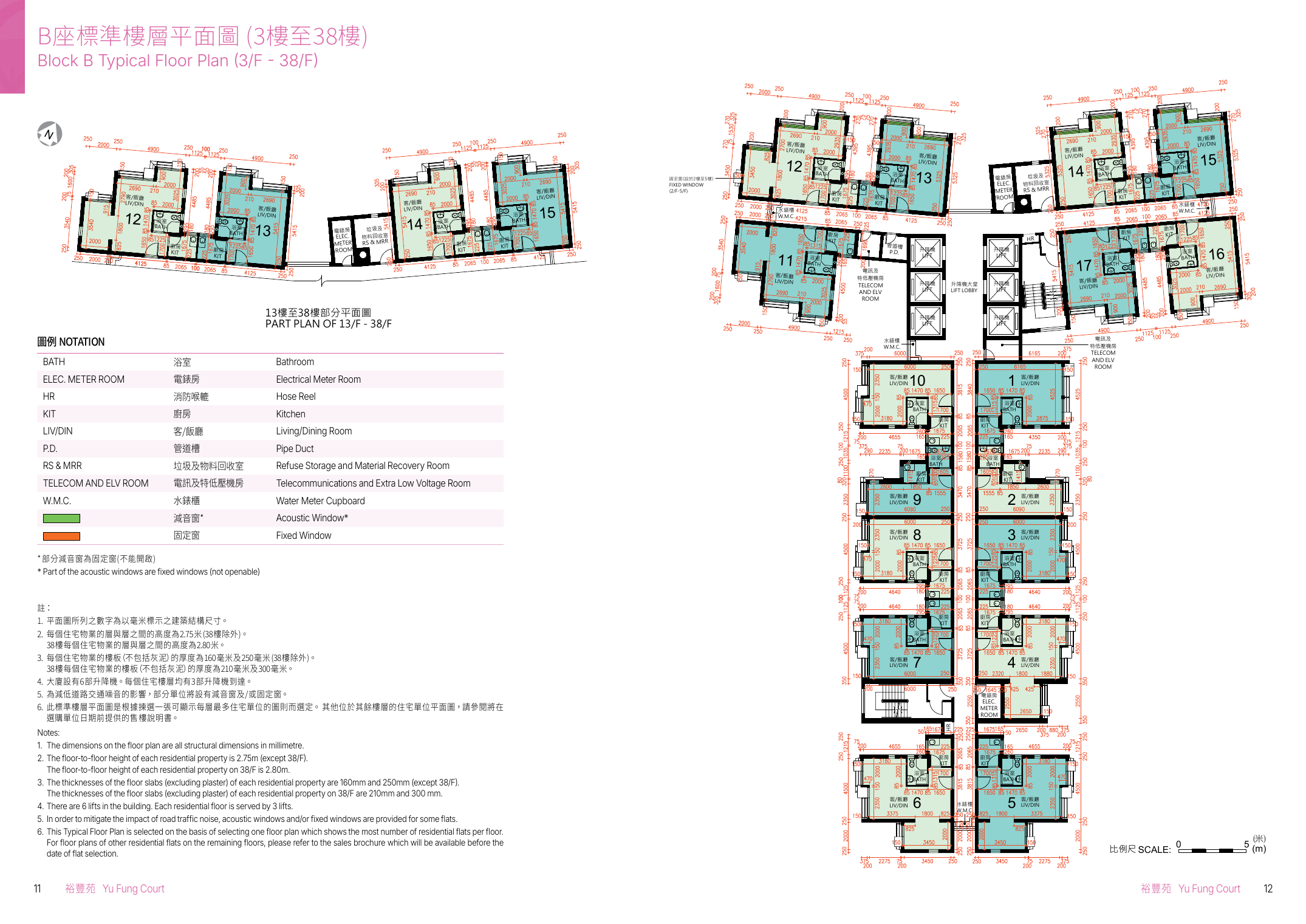

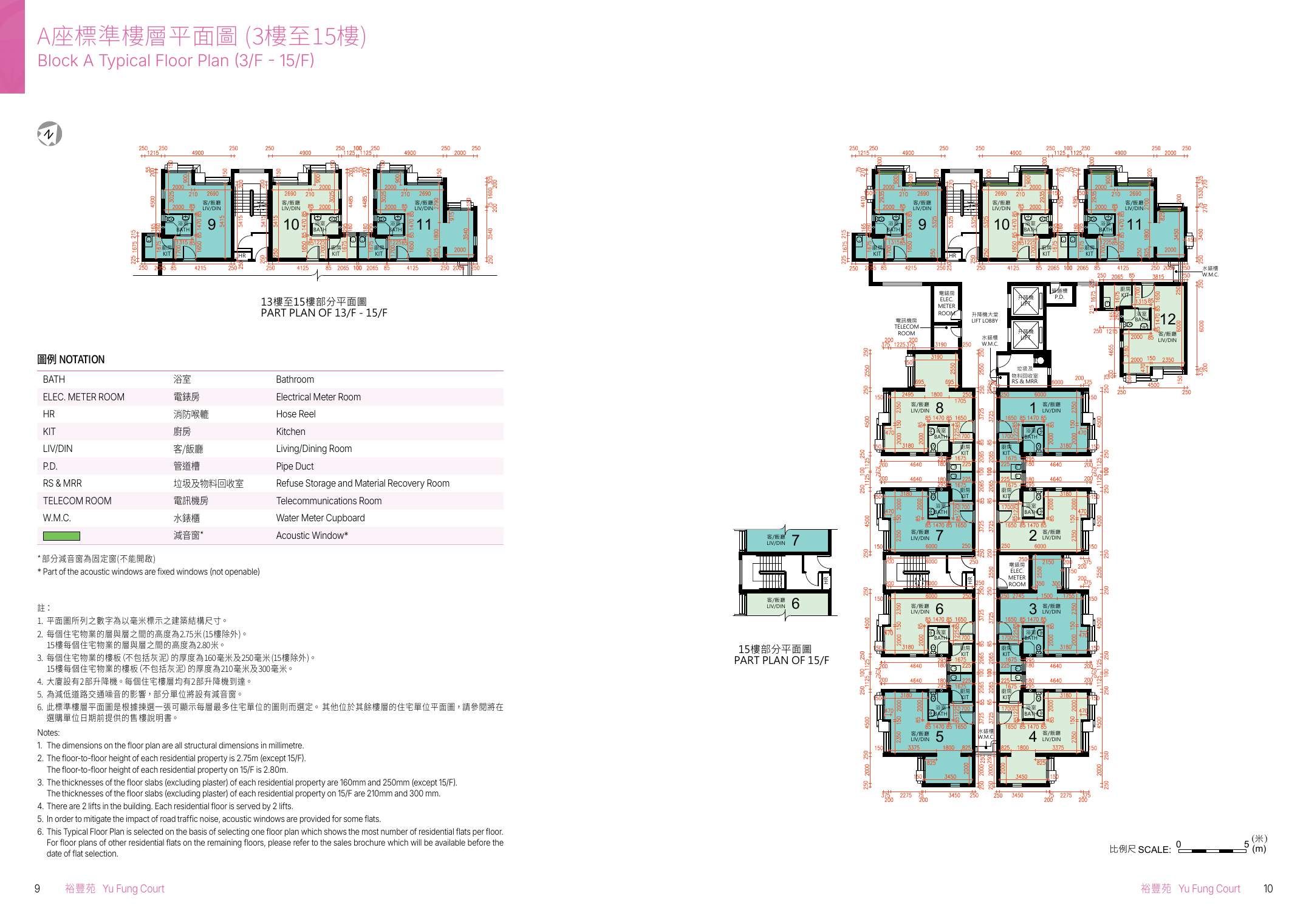

📐 裕豐苑 真實平面圖
▲ 裕豐苑 發展商原則圖(圖片來源:香港房屋委員會售樓說明書,僅供參考)
▲ 裕豐苑 發展商原則圖(圖片來源:香港房屋委員會售樓說明書,僅供參考)
我哋睇裕豐苑圖則時,第一個要記低嘅唔係牆身顏色,而係「開門見廚/見浴室牆」加長方形客飯廳呢條直線動線:一開門,視線同人流幾乎由大門貫穿到窗邊。ACDesign / Art Creation Interior Design 做香港住宅超過 30 年,遇過好多居屋清水房,驗樓時最易漏就係入門位、廚廁相鄰位置同橫樑下方嘅細節,因為呢啲位日後一裝櫃、一間房,問題先浮面。
裕豐苑屬清水房交樓,房間可自行間隔為開放式、一房或兩房;但窗戶集中一邊,廚房及浴室又固定喺入門一側,去水排污喉管唔適合大幅改位。因此,呢份「裕豐苑 驗樓清單」會用圖則角度去拆:點驗門窗水電、點寫裕豐苑 驗樓報告、點把執漏同入伙準備連接到之後裝修。
裕豐苑背景同收樓節奏點影響驗樓?
裕豐苑預計即將收樓,現階段應先準備工具、陪驗及裝修方向;因為清水房問題通常集中喺牆地、門窗、水電、廚廁同排水,越早列清單,越易喺收樓 7 天內提交執漏。
| 裕豐苑 樓盤檔案 |
| 官方全名 |
裕豐苑 |
| 發展商 |
香港房屋委員會 |
| 類型 |
居屋 |
| 入伙/收樓 |
2027年9月 |
| 座數 |
4 |
| 總伙數 |
2018 |
| 實用面積 |
281-499呎 |
| 戶型 |
開放式至兩房 |
| 地區 |
東涌 |
| 小學校網 |
98 |
| 交通 |
現時需依賴巴士接駁至港鐵東涌站,鄰近興建中的港鐵東涌東站預計於2029年落成 |
| 要點 |
清水房交樓標準;曾因更換承建商而延遲入伙;20多樓以上的中高層北向單位有望享有海景 |
| 資料截至 2026 年,以發展商/房委會公佈為準 |
裕豐苑係香港房屋委員會發展嘅居屋,2018 伙、281-499 呎,面積帶橫跨開放式至兩房。由於係清水房,驗樓唔可以只望「有冇靚裝」,反而要集中睇基底:批盪是否空鼓、地台是否高低、窗邊有冇滲水痕、廚廁來去水是否順暢。
公開新聞焦點主要圍繞項目曾因更換承建商而延遲入伙;對準業主而言,這不等於單位一定有問題,但驗樓時要更加重視工程交接位,例如門框收口、窗框膠邊、喉管接口同公用牆身附近裂紋。至於高層北向有望享海景嘅單位,驗窗時亦要留意減音窗或固定窗嘅密封、開合及玻璃花痕,因為景觀窗一旦執漏慢,會直接影響入伙日常。
裕豐苑 收樓注意亦包括居屋流程:收樓後如要裝修,通常要向屋苑管理處入紙申請、按規定繳交裝修按金,工程人員要按大廈規則出入,師傅亦應持平安卡。居屋業主亦要留意轉讓限制及補地價相關要求,裝修前先確認自己用途同長遠計劃,避免之後加建、改間隔時走回頭路。
裕豐苑 驗樓清單要點由邊個位開始?
裕豐苑驗樓應由大門入門位開始,順住廚廁、客飯廳、窗邊再回到地台排水;因為圖則上廚房浴室集中入門一側,客廳無走廊,問題通常沿同一條直線出現。
第一步係入門。裕豐苑大部分單位一開門即面向廚房或浴室牆,部分直衝客飯廳,冇獨立玄關。驗樓時要測大門開合是否順、門框是否垂直、門檻位有冇崩角,亦要留意入門牆身有冇批盪空鼓,因為日後好可能會喺入門與廚房外牆之間做薄身到頂鞋櫃兼屏風,牆底若鬆,櫃身固定會受影響。
第二步係廚房及浴室。兩者相鄰、獨立封閉,細窗向天井或外牆,唔係黑廁黑廚,呢點係賣點;但去水及排污喉管固定喺牆角,驗樓時要檢查喉管接口、地漏去水速度、窗鉸窗鎖、抽氣位同牆身陰角。唔建議未驗清楚就諗大幅對調廚廁設備,因為水位限制會令成本同漏水風險上升。
第三步係客飯廳同預留房間位置。裕豐苑無走廊,客飯廳長方形,房門日後多數直接面向客飯廳;我哋度尺時會特別睇中央結構柱位同橫樑跨越客飯廳與擬建房間交界嘅位置。驗樓要用激光水平儀對牆身、地台同天花,記低樑底附近有冇裂紋、批盪不平或滲水痕,因為日後間房、裝趟門或吊櫃都會同呢條樑有關。
如果想將驗樓同步轉成裝修規劃,可先睇 單位裝修完整指南,再把 defects list、電位增減同間隔草圖一齊整理。想由 ACDesign / Art Creation Interior Design 陪你現場逐項驗,現在可 免費 WhatsApp 查詢,亦可到 免費裝修報價 留資料。
入伙前 7 天黃金期要交咩報告?
收樓後首 7 天應完成驗樓、拍照、定位同提交裕豐苑 驗樓報告;房委會居屋一般設執漏及開發商保養期安排,越早書面提交,越易追蹤責任同排期維修。
裕豐苑 開發商保養期最實際嘅做法,係收樓即日先影低水電錶、門窗、牆地天花、廚廁喉管;再於 7 天內提交第一份 defects list。報告唔好只寫「牆身有問題」,應用「位置+問題+相片編號+期望處理」:例如「客飯廳近大窗左下牆身空鼓,敲擊聲異常,見相 03,要求重批修補」。
8 大檢查項可照以下順序行:一、牆身:用小鎚或膠柄輕敲,聽空鼓,睇裂紋同批盪起砂;二、天花:睇橫樑底、窗邊上方、有冇水印或批盪起泡;三、地台:用激光水平儀同小球測斜度,長廳若向中間凹,日後鋪地磚或地板會更明顯;四、門窗:檢查大門、廚廁門、窗鉸、窗鎖、玻璃花痕及膠邊密封;五、水電:用電插座測試器逐個插座測通電、火線地線;六、廚廁:開水 3-5 分鐘,睇來水壓、去水、喉管接口;七、防水:留意浴室門檻、牆腳、地漏周邊有冇滲漏跡象;八、排水:用水桶放水,觀察地漏有冇倒灌、慢去或異味。
必備工具方面,小球用嚟測地台斜水;激光水平儀用嚟睇長方形客飯廳、天花橫樑同擬建房間牆線;電插座測試器驗插座線路;濕度計則用嚟量牆身、窗邊、廚廁外牆潮濕程度。裕豐苑部分單位有減音窗或固定窗,窗邊密封更要逐格影相,避免日後落雨先發現水痕。
我哋做陪驗時,唔只交一張清單,而係由專業驗樓師加裝修工程師同行:驗樓師負責 defects,工程師即場判斷日後裝修會唔會受影響。例如牆身若要裝到頂鞋櫃,會檢查基底是否實淨;浴室若要重做防水,我哋藝創嘅做法係 Sika 107 兩層防水,加一層素水泥漿界面層,全廁所上牆至 2,200mm,完成後做 72 小時浸水閉水測試,唔係肉眼話乾就算。
提交後要保存副本、相片原檔同收件紀錄。若管理或承建單位安排執漏,覆驗時要按同一相片編號逐項剔走,唔好只聽口頭話「已完成」。更多程序問題可參考 更多驗樓常見問題,或配合 裝修流程完整指南 安排收樓、執漏、入紙裝修同開工時間。
開門見廚長廳,驗樓後點改先唔浪費?
裕豐苑最大優點係無走廊、實用率高;最大難位係玄關不足、門位窗位分割牆身。驗樓後應即時把入門收納、房門間隔、樑下用途同廚房採光一併規劃。
第一個 AC 設計改造建議係入門與廚房外牆之間嘅微型凹位。呢個位唔大,但啱做薄身到頂鞋櫃兼屏風:下層放鞋,中段可留空放鎖匙、信件,上層做雜物;屏風面可用透氣格柵或半透明物料,化解開門見客飯廳嘅尷尬,又唔會塞死本身已經直接嘅動線。驗樓時要確認此牆身是否平直、插座或喉管位置有冇阻礙。
第二係間房。裕豐苑房間需由住戶自行間隔,窗戶集中於客飯廳及預留房間一側,所以實體磚牆一多,客廳可能變暗。建議用輕鋼構或玻璃趟門作房門間隔,引入客廳光線,同時減少厚牆佔位;如果要兩房,房門最好避開餐桌主位,減少「所有門直望客飯廳」嘅壓迫。驗樓時要用激光線先模擬房牆,睇會唔會撞橫樑、柱位同窗邊開合。
第三係橫樑。圖則顯示室內中央位置有明顯結構柱位及橫樑跨越客飯廳與擬建房間交界;與其硬做假天花壓低全屋,不如將樑下規劃成矮櫃、書檯或餐邊櫃,用傢俬高度視覺上消弭橫樑壓頂。藝創做木工時會逐件找水平、找垂直,收口縫控制在 5mm 以內,並用暗角處理熱脹冷縮,對呢類長廳到頂櫃特別重要。
第四係廚房。裕豐苑廚房獨立有窗,通風尚算充足;若管理規則及結構容許,可考慮把部分非結構牆改成半開放式,以吧檯或玻璃窗代替局部磚牆,令入門位同客飯廳更通透。不過廚房排水、排污同爐具位仍受固定喉管限制,驗樓報告要先記清楚原有水位、電位、抽氣位,先再談改動。
預算方面,裕豐苑 281-499 呎落入細至中細單位範圍。根據 AC 近 1,800 個真實報價統計,300-499 呎全屋裝修常見呎價約 626-1134 元/呎;如果係更細嘅 150-300 呎,固定工序攤分下呎價通常較高,常見約 740-1320 元/呎。設計服務費則約 $50-100/平方呎,實際仍要度尺同按間隔、櫃量、廚廁改動而定。想驗樓同報價一齊評估,可 免費上門度尺 WhatsApp 查詢 或按 免費裝修報價。
AC 陪驗點幫裕豐苑業主避開返工?
AC 陪驗會把「驗樓缺陷」同「裝修可行性」同場處理:專業驗樓師查 defects,裝修工程師即時判斷哪些要房委會執漏、哪些可納入裝修,減少重覆拆改。
好多裕豐苑業主會先諗間一房定兩房,但清水房更應先驗基底。若牆身空鼓未處理就直接做油漆,日後好易爆裂;藝創嘅油漆做法會先鏟底見實,塗風車牌水性光油防潮底漆,再以菜膠、福粉及飛虎牌光油調灰分三層批盪,最後做三層立邦金裝乳膠漆。陪驗階段我哋會先標示邊啲牆位需要執漏,避免裝修時先發現要大面積返工。
水電亦係裕豐苑 入伙準備重點。原有插座是否足夠,要配合無走廊長廳、未來房間門位、書檯同電視櫃位置去睇。ACDesign / Art Creation Interior Design 做暗喉工程時,全屋電線以 PVC 膠喉穿管,開關插座採用施耐德 KB 系列;水喉完成後做 24 小時 180 磅水壓測試,回落不超過 10% 先算合格。驗樓當日如果已知你想加智能廁板、洗衣機或吧檯電位,工程師可即場提示邊啲位要預留。
陪驗完成後,我哋會協助業主整理裕豐苑 驗樓報告:相片按區域分類,大門、廚房、浴室、客飯廳、窗邊、地台、天花逐項列;嚴重度亦會分清「必須發展商執漏」、「裝修前要確認」、「可裝修時一併處理」。對清水房而言,呢個分類好重要,因為唔係所有細瑕疵都值得等執漏,但涉及滲水、電線、窗框、門框及結構牆嘅問題就唔應該拖。
最後提醒:收樓 7 天黃金期唔係只為交表,而係為你之後 90 天左右嘅裝修節奏鋪路。裕豐苑單位細至中細,牆身被門位、窗位同未來間隔分割,高櫃連續牆面有限;越早把驗樓、執漏、間隔、收納同水電圖整合,越能慳時間同減少返手。準備收樓?即按 免費 WhatsApp 查詢,或到 預約 AC 陪驗,由驗樓師同裝修工程師一齊上門。
FAQ
裕豐苑幾時驗樓?
建議收樓即日或 7 天內完成,拍照後提交 defects list,方便跟進執漏同保養期安排。
裕豐苑報告點寫?
用「位置、問題、相片編號、要求處理」格式,例如客廳窗邊牆身空鼓、要求重批修補。
裕豐苑要帶咩工具?
小球、激光水平儀、電插座測試器、濕度計必備,另帶膠紙、電筒、充電器同記事簿。
開門見廚點處理?
可於入門與廚房外牆凹位做薄身到頂鞋櫃兼屏風,遮視線同補收納。
AC 陪驗包咩?
專業驗樓師查 defects,裝修工程師評估間隔、水電、收納同日後施工風險。
仍有裕豐苑收樓、驗樓報告或裝修預算問題?可先睇 更多驗樓常見問題,亦可即時 免費報價 WhatsApp 查詢,或到 免費裝修報價 預約 ACDesign / Art Creation Interior Design 團隊跟進。
📥 免費資源:香港收樓驗樓自查清單
10 大類 100+ 檢查項,覆蓋門窗、天花牆身、地板、水電、廚廁,附可列印 PDF,自己收樓照住逐項剔。
查看清單+下載 PDF →
